Edenorte avanza en la adecuación de redes eléctricas en Troncal Cevicos–Cotuí para beneficiar a más de 5,600 usuarios

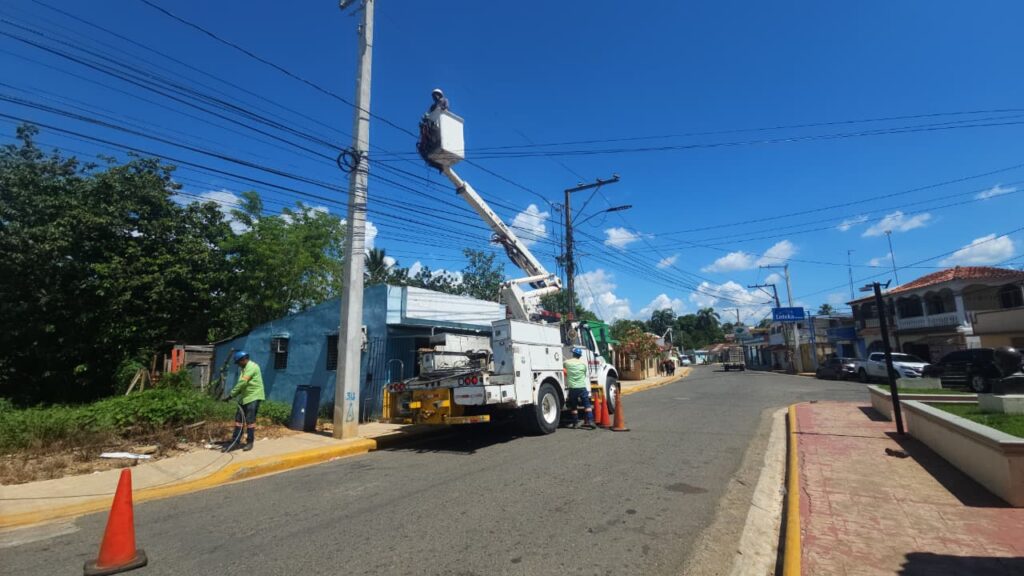

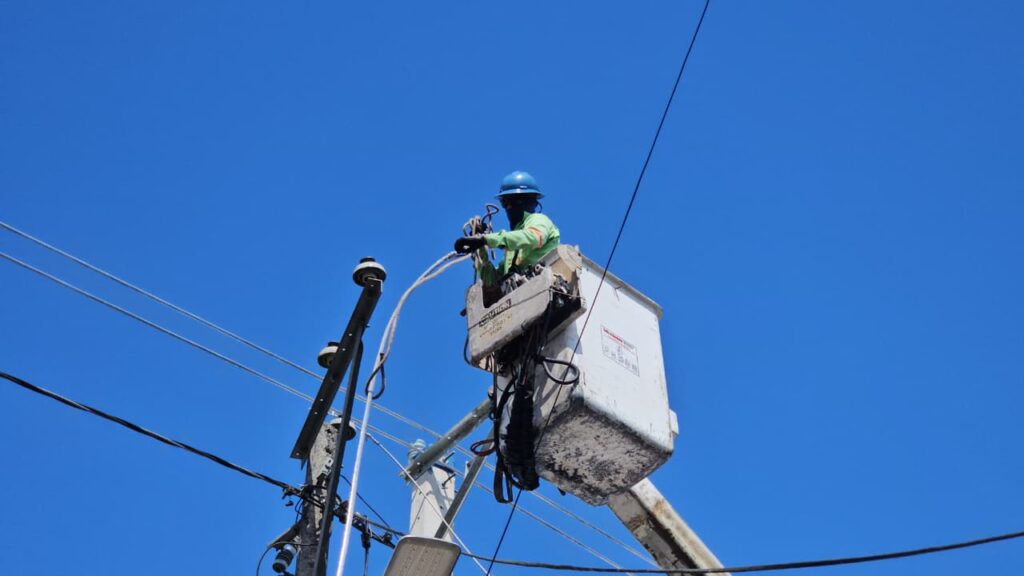

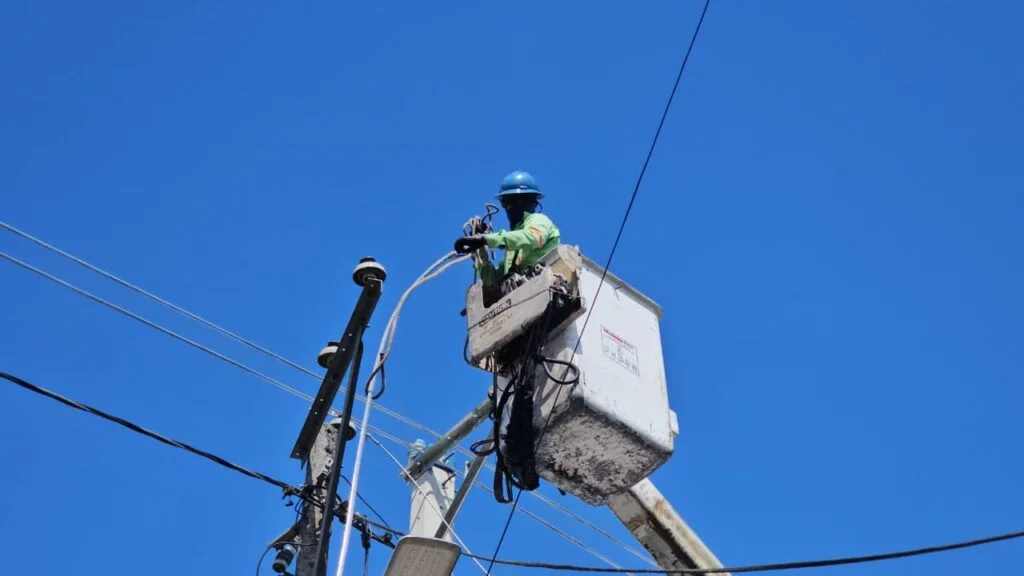

San Francisco de Macorís. – Edenorte mejora infraestructura energética e informó sobre el importante avance en la ejecución del proyecto de adecuación de redes de media y baja tensión en la zona Troncal del municipio de Cevicos, provincia Sánchez Ramírez. Con estas acciones, Edenorte mejora infraestructura energética en la región.
La iniciativa, que contempla cinco etapas, tiene como objetivo mejorar la calidad del servicio eléctrico y estabilizar el voltaje. Esto impacta directamente a un promedio de 5,603 clientes residenciales y comerciales en esta demarcación.
Según el informe técnico, este proyecto forma parte de las acciones estratégicas de la empresa distribuidora para fortalecer la infraestructura energética en comunidades con alto crecimiento poblacional y demanda eléctrica. De esta manera, Edenorte mejora infraestructura energética adaptándose a las necesidades crecientes.
Estas acciones forman parte de un plan integral de rehabilitación y modernización de redes eléctricas. Dicho plan busca reducir las pérdidas técnicas, mejorar la continuidad del servicio y garantizar un suministro estable a hogares, empresas y productores agrícolas de la zona.
La adecuación de las redes contribuirá significativamente a elevar la calidad de vida de miles de familias en el municipio de Cevicos. Además, facilitará el desarrollo de actividades comerciales y productivas.
La empresa destacó que, además de los trabajos de infraestructura, se están implementando medidas para fortalecer la seguridad eléctrica y la eficiencia operativa del sistema. Así, Edenorte mejora infraestructura energética de manera sostenible.

Detalles por etapas
El plan de trabajo contempla cinco fases distribuidas entre los años 2024 y 2025:
- Etapa I – Troncal Cotuí–Cevicos (2024): Finalizada en un 100 %, con una inversión de RD$10 millones.
- Etapa II – Troncal Cotuí–Cevicos (2024): Finalizada en un 100 %, con una inversión de RD$11 millones.
- Etapa III – Troncal Cotuí–Cevicos (2025): En ejecución con un avance de 80 %, con un presupuesto de RD$12 millones.
- Etapa IV – Troncal Cotuí–Cevicos (2025): En ejecución con un avance de 80 %, con un presupuesto de RD$12 millones.
- Etapa V – Troncal Cotuí–Cevicos (2025): En ejecución con un avance de 90 %, con un presupuesto de RD$9 millones.
Edenorte reiteró que continuará realizando este tipo de acciones en diferentes provincias del Cibao, reforzando su compromiso con el desarrollo sostenible y el bienestar de las comunidades. Estas acciones garantizan que Edenorte mejora infraestructura energética en todo el Cibao.

Hombre muere a tiros en Santiago Oeste; Policía investiga el hecho en Cienfuegos
Andrés Cueto afirma FP violentó Ley Régimen Electoral en Navidad con marcha de desesperación
Huelga en el Cibao paraliza comercio y reduce la docencia en zonas clave
Accidente en autopista Duarte deja un fallecido
MIVED paraliza operaciones de varias plazas comerciales en Santiago
EDENORTE despliega operativo de iluminación navideña en el Cibao: más de 40 municipios y distritos intervenidos simultáneamente
Tribunal condena a 30 años de prisión a Ammy Hiraldo Peña por asesinato en Cotuí
Abinader afirma que críticas de Leonel Fernández confirman fortaleza democrática del país
Mujer denuncia que raso de la PN la agredió brutalmente y orden de arresto no ha sido ejecutada
